近日,赣鄱大地受持续强降雨影响,多地流域水位迅猛上涨,多条河道产生超警洪水,部门地域遭逢超20年一遇特大洪水,防汛局势异常严格。永建三角联圩红旗村河头张(27+870-28+000)段于7月12日晚决口。按省防总部署,公司迅快行动,成立永建三角圩堤红旗村河头张段决口封堵工作指挥部,指挥部设技术组、施工组、物料组、后勤组、安全组五个工作组,发展决口封堵工作。

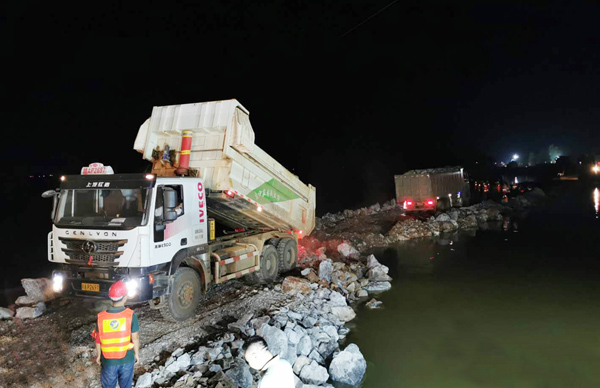

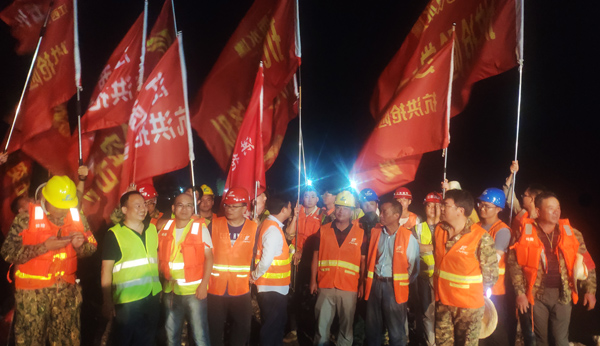

7月13日下午,公司实现封堵工作技术丈量和封堵工作技术规划造订,7月13日晚上,抢险技术、施工人员及设备陆续进场,并调配块石、砂砾石等各类资料进场。决口封堵采取南北两岸同时进占方式施工, 7月14日中午14时起头进占施工,经过两天两夜陆续55个幼时施工作业,于7月16日晚上21时43分,实现决口合拢,比预计落成功夫提前50幼时。
整个决口封堵工作公司共调配400余名施工人员;调配挖机12台、装载机5台、推土机2台、运输汽车216台:调配块石约3万方,卵石约2500方,粘土约9000方,一立方钢筋笼约260个,3吨混凝土块约160块 。
决口合拢获得了阶段性的成功,但防汛力度不能有丝毫减弱,公司将持续弘扬“不畏艰巨、敢于战斗、敢于成功、坚定实现工作”的传统心灵,坚定打赢这场防汛抗洪攻坚战!
